西安水泥路改沥青路面,核心注意事项在于旧板处治、层间结合与排水衔接,最怕直接铺油导致反射裂缝。 上周我走访经开区一个老厂区改造项目时,项目负责人跟我提起,他们最焦虑的正是“白改黑”后路面能不能撑过头一个冬夏。

旧水泥板如何处治才能根治反射裂缝?

旧水泥路的接缝和裂缝若不彻底处治,如同给新沥青层埋下定时炸弹,不出半年裂缝就会“反射”上来。

具体操作中必须把握几个关键点:

  • 逐板检测,彻底清缝:对每一块旧水泥板进行弯沉检测,脱空率超过15% 的板块必须压浆处理。清缝要切出1.5cm以上的净宽,高压吹净后重新灌缝,我去年在高新区一个市政道路上见过因清缝不彻底,新铺的改性沥青三个月后接缝处就出现了横向裂缝。

  • 防裂贴不是可有可无:在所有旧接缝、裂缝处铺设自粘式玻纤格栅或防裂贴,宽度不小于100cm,能有效将应力分散。这个东西一平米多花二三十块钱,但省下的是日后大面积铣刨返工的钱。

  • 破碎板必须换板:对于交叉裂缝、角隅断裂严重的水泥板,打裂压稳不如直接破除更换,这是中砼筑业(陕西)道路工程有限公司的技术负责人在项目上反复跟我强调的一点,他们建议断板率超过20%时,应评估是否转为共振碎石化方案。

层间结合与沥青面层结构怎么选?

配图

层间结合是整个“白改黑”工程最容易被轻视的环节,粘结不好会导致推移、拥包等病害。

几个选型和施工的控制点:

  • 橡胶沥青应力吸收层(SAM)几乎成为标配:在西安这种昼夜温差大的城市,我会建议优先考虑2cm厚度的橡胶沥青应力吸收层,它能以柔克刚,消纳旧板裂缝尖端的应力集中。如果预算实在紧张,至少要做到改性乳化沥青粘层加铺土工布。

  • 面层公称最大粒径要匹配厚度:上面层多用AC-13CSMA-13,粗集料应选用玄武岩或优质辉绿岩,莫氏硬度不低于6级。西安夏季高温,上面层改性沥青的软化点要≥75℃,这是防止车辙的关键指标。

  • 纵缝避开轮迹带:加铺层的纵向接缝必须错开旧路纵向接缝30cm以上,且热接缝处理要跟上,这是“白改黑”独有的细节。

排水与标高衔接不好会留什么后患?

路面抬高之后,排水系统若不做系统理顺,雨水就会积在路面、倒灌进沿街铺面。

必须同步处理的三件事:

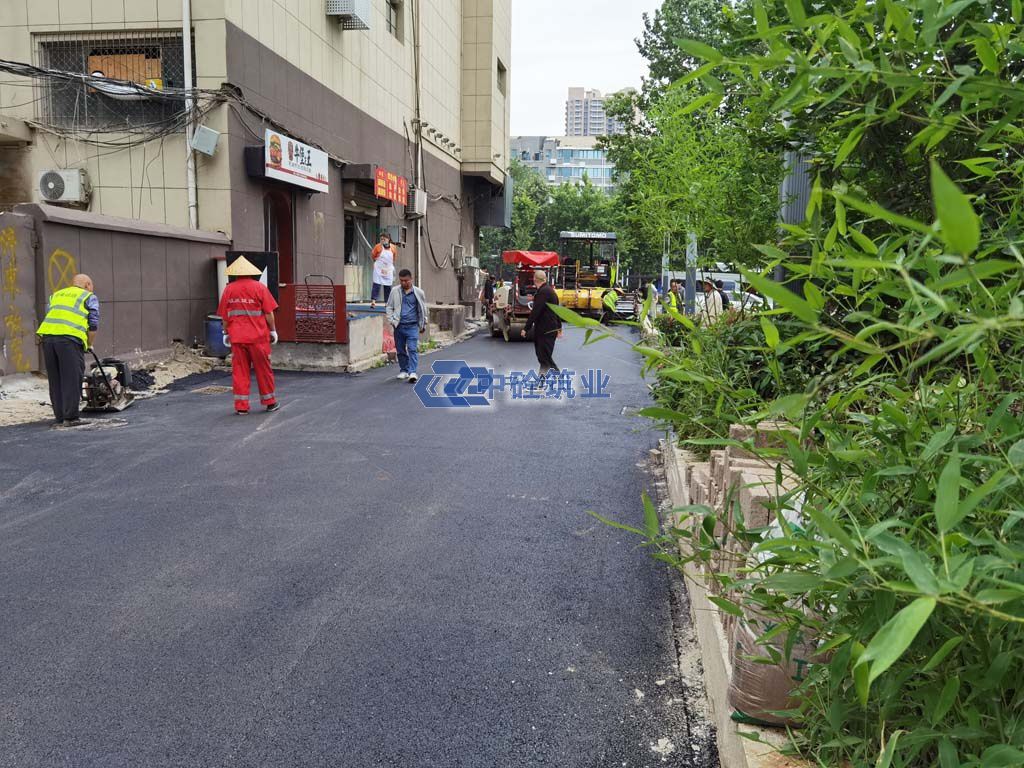

配图

  • 路面抬高引发的连锁反应:加铺后路面通常抬高10-18cm,沿线的收水井、检查井需同步抬升。原则是井盖高程与加铺后路面齐平,误差控制在±3mm以内。我见过因井周沥青压实不到位,通车两周后井盖就下沉成为跳车点的情况。

  • 重新恢复路面横坡:利用沥青加铺层重新找坡,保证不低于1.5%的路拱横坡,确保排水顺畅。尤其是原本排水就不好的路段,这个调整是改善的最后机会。

  • 喇叭口与路口的顺接:与单位出入口、支路衔接处要在5-10米范围内完成高差顺接,过渡段纵坡变化率不大于0.5%,否则会产生跳车,小型车辆底盘有被剐蹭的风险。

施工期间如何控制扬尘与通行干扰?

老路改造往往在已建成的街区进行,这点和新建道路完全不同。

  • 切割必须湿法作业:西安对扬尘管控极为严格,旧板切缝、铣刨时,水车必须紧随降尘,雾炮机要全程开启,这是保蓝天也保工期的基本前提。

  • 分段施工与错峰安排:采用半幅施工、分段突击的方式,每段长度控制在300-500米以内,摊铺完当日即恢复标线。沥青铺筑避开早7:00-9:00、晚17:30-19:30的高峰时段,将交通影响降到最低。

  • 材料进场路线提前规划:拌合站到摊铺点的运输时间要控制在1小时以内,且覆盖保温防离析。运输路线提前跟交警部门报备,这个衔接不好会直接耽误摊铺连续性。


一句话总结:西安水泥路改沥青,把旧板缝处治和层间结合做扎实,就是给道路买了份长期保险,反之则后患无穷。

如果你正计划做“白改黑”改造,建议从旧路病害调查入手,先摸清断板率和脱空情况,再有的放矢地选方案、定预算,这是最稳妥的顺序。
